以下の内容はhttps://dorattara.hatenablog.com/entry/20260223/1771837557より取得しました。

#2537 勝どきポンプ所の建築工事は2034年まで続く 2026年2月現在 どらったら!!

中央区勝どき五丁目に建設中の「勝どきポンプ所雨水ポンプ棟」の工事期間は2027年1月までという看板が出ていた。調べたところ建設計画では2034年3月末まで続くことになっていて、雨水ポンプ棟工事のフェーズの一つにすぎないようだ。しばらくは工事が続く(2026/02/23)。

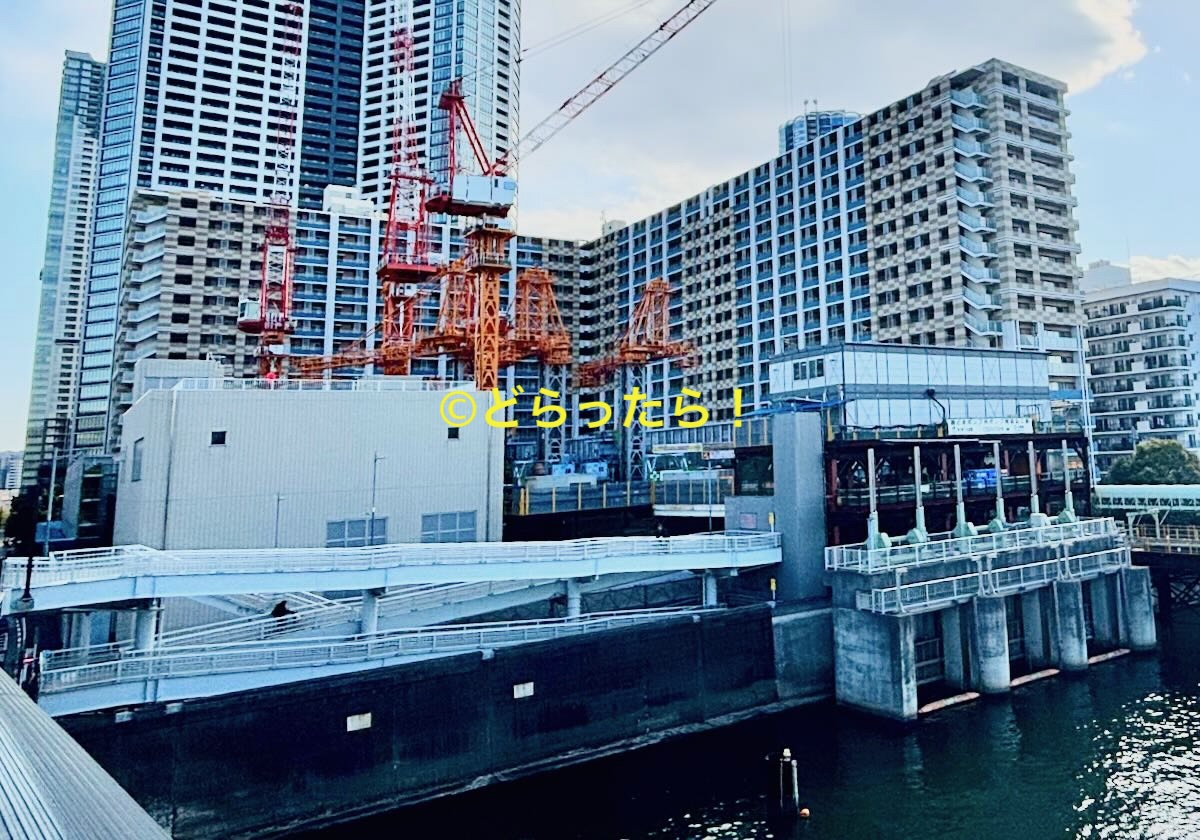

工事が進む勝どきポンプ所=どらったら!撮影、2026年1月

全体の工事スケジュール

建築計画のお知らせ看板などから、流れはこんな感じ。

2012年 工事開始

ポンプ棟建設その2 2023年12月〜2026年4月 ←イマココ

ポンプ棟建設その3 2025年 5月〜2027年1月 ←イマココ

2034年 完成予定

勝どきポンプ所(雨水ポンプ棟)工事看板

雨水ポンプ棟の工事看板=どらったら!作成

雨水ポンプ棟の工事は全体工事の一部。

工事の期間は2027年1月8日までとなっているが、これで終わりではない。

工事スケジュール(最近のもの)

ポンプ棟建設その2 2023年12月〜2026年4月

ポンプ棟建設その3 2025年 5月〜2027年1月

いずれも内容は同じで

・「雨水ポンプ棟 ニューマチックケーソン工法により、躯体を沈下掘削する」

・「その2」と「その3」の工事が並行して進められているみたい。

勝どきポンプ所ポンプ棟の工事は2034年3月末まで

建築計画の看板。2034年まで工事が続くことが明記されている

建築計画のお知らせ看板=どらったら!撮影、2026年1月

建設計画によると

建築物の名称 勝どきポンプ所 ポンプ棟

所在地 中央区勝どき5丁目

用途 下水道施設(ポンプ所)

階数高さ 地上4階 地下5階/32m

敷地面積 5630㎡

建築面積 3849・64㎡

延べ面積 25051・21㎡

着工予定 2012年3月1日

完了予定 2034年3月末

ここは第二溜池幹線(後述)と砂町水再生センターへの下水道管の結節点となる。

※看板にある「雨水ポンプ棟」と「ポンプ棟」は同じものと思われるが確認できていない。

勝どきポンプ所ポンプ棟建設工事(東京都)

参考 ニューマチックケーソン工法

今はこのフェーズにあるようだ。

「ニューマチックケーソン工法」説明=どらったら!撮影、2026年1月末

・大きなコンクリートの箱(ケーソン)をゆっくりと地中に沈めていく工法。

参考:ポンプ所とは

下水道の仕組み=東京都

・下水道管が深くなりすぎないように途中で水を汲み上げる役割を持つ

・下水を水再生センターに送るため24時間稼働

・砂町の水再生センターに送水。

東京の下水道2020

感想・まとめ

完成予想図はこちら。今はふかし上げ人孔棟しかない。

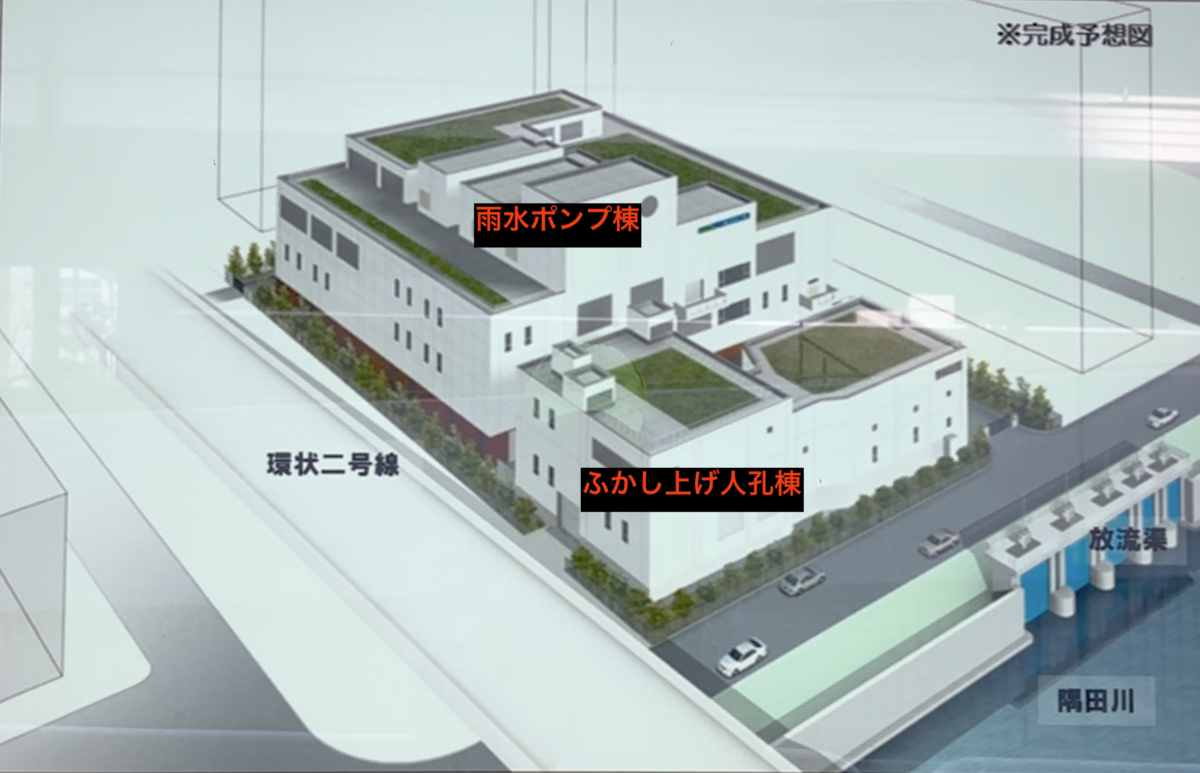

完成予想図=どらったら!撮影、2026年1月 赤字は加筆

お知らせ看板によると2012年に始まった工事は2034年の完了予定で、現在の工事のフェーズは2026年4月までの「ポンプ棟建設その2」と2027年1月までの「その3」の期間となっている。

 いずれもニューマチックケーソン工法で、建物の躯体を地中深くに沈める工程。東京都の資料を調べたら、「工事その2」は110億円、「工事その3」は60億円ぐらいの規模だった。

・・・

2022年の記事はこちら。

dorattara.hatenablog.com

・・・

このスペースに東京都下水道局関係の「ポンプ所」ができることは知っていて、約11年前の2015年、この場所にある「ふかし上げ人孔棟」(既設)から地下50mの巨大下水道「第二溜池幹線」に潜ったことがあり、記事にしている(末尾参考)。

第二溜池幹線縦断図=dorattara! ARCHIVE

勝どきポンプ所にはふかし上げの機能しかないので、ポンプの機能を追加する工事という理解をした。雨水2034年までとすると、あと8年はこの工事が続くということになるのか。期間も費用も、とんでもない大工事だな。

参考リンク等

dorattara.blog.fc2.com

勝どきポンプ所ポンプ棟建設工事(東京都)
